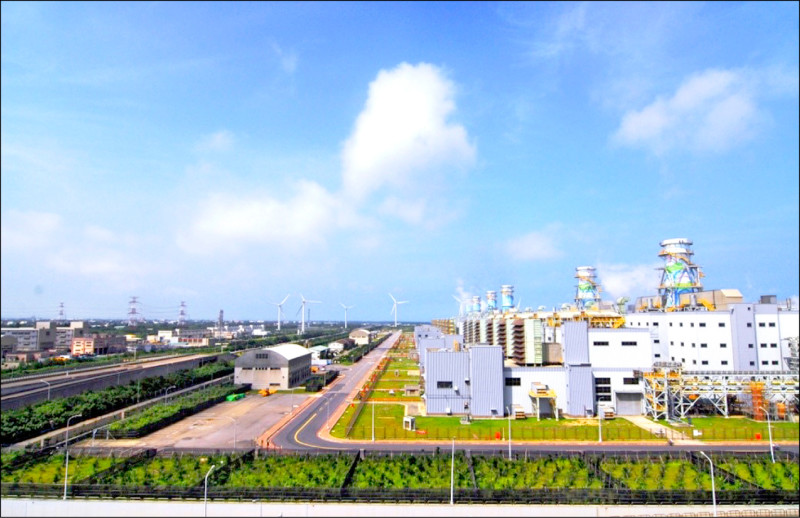

核三廠二號機執照17日屆期,台電表示,今年除大潭七號機外,興達新一號機、興達新二號機及台中新一號機也將陸續加入供電行列,總裝置容量達480萬瓩,新增機組容量遠高於核三廠二號機的95萬瓩。圖為大潭電廠。(台電提供)
核三廠2號機17日除役
〔記者鍾麗華/台北報導〕核三廠二號機將於十七日停機除役,台灣將正式邁入非核家園;立法院在野黨團提案修正「核子反應器設施管制法」,讓核三廠延役,最快十三日三讀通過。官員表示,中油第三天然氣接收站已完工,下月可全量供氣給大潭電廠,而今年北中南各有大型燃氣機組陸續加入供電,新增機組容量遠高於核三廠二號機。
行政院政委兼工程會主委陳金德表示,三接燃氣機組新建工程總經費九六五.六二億元,為政院列管重大公建計畫,目前整體計畫超前,三接項下共有八項工程已陸續完工,正進行各項運轉測試,拚六月營運供氣。
中油證實,三接已完工,三月中下旬完成兩次LNG船空船靠洩測試,四月初進行LNG船進氣測試,現正進行多項設備重複測試,以便下月正式運轉、全量供氣,未來全年供應三百萬噸天然氣給大潭電廠,今年下半年就可供氣一五○萬噸。
台電表示,大潭電廠是北部重要電力來源,配合用電需求成長,台電於二○一七年即展開燃氣機組新建工程,打造三部總裝置容量三一六萬瓩燃氣複循環機組,其中大潭八、九號機已於去年上線供電;七號機則配合三接進度加入供電行列。而目前八、九號機由台中供氣,七號機測試階段也是台中供氣,下月三接正式運轉後,三機組將全數切換由三接供氣。
今年新增機組總裝置容量達480萬瓩
陳金德指出,台灣目前只有高雄永安及台中設有液化天然氣接收站,導致須「中氣北送」或「南氣北送」,三接完成後,平衡北中南天然氣需求,並藉由海陸輸氣幹線系統相互調度及備援,確保供氣韌性。
核三廠二號機執照十七日屆期,台電表示,已及早規劃因應,啟動大型燃氣機組建置計畫,今年除大潭七號機外,興達新一號機、興達新二號機及台中新一號機也將陸續加入供電行列,總裝置容量達四八○萬瓩,新增機組容量遠高於核三廠二號機的九十五萬瓩。
