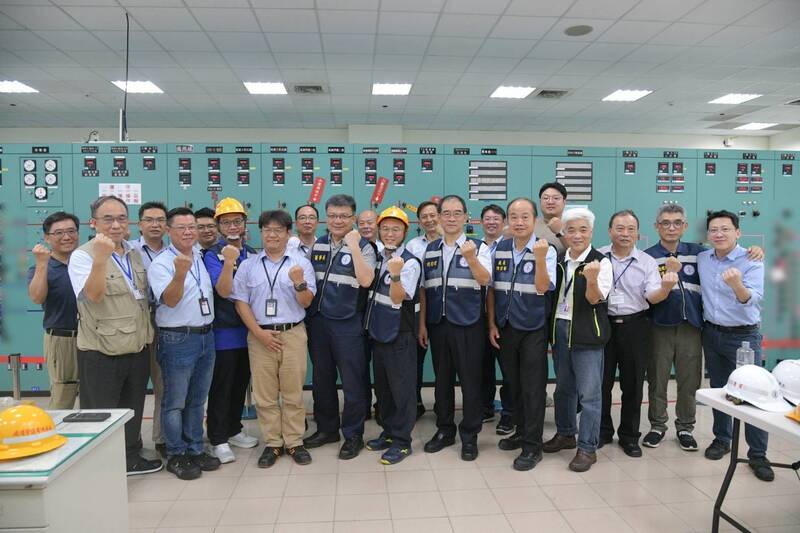

台電雄積三、四線啟用,台電董事長曾文生(左3)赴控制室見證參與送電。(台電提供)
〔記者王榮祥/高雄報導〕台電南區施工處經辦的「高雄~雄積三、四(高雄~高煉)輸電線路工程」,8月1日完成送電加入系統,台積電高雄廠所在的楠梓園區目前用電需求量約400MW(百萬瓦),後續供電能力可提升至逾1000MW。

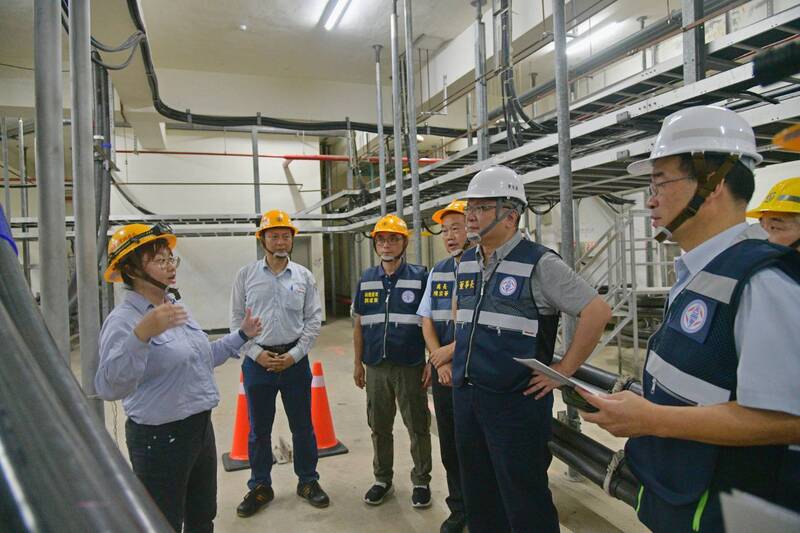

台電高雄楠梓「雄積三、四線」完工送電,台電公司董事長曾文生(右2)、總經理郭天合(右1)赴工地視察。(台電提供)
台電表示,因應南部科學園區高雄第三園區(楠梓園區)半導體產業發展的電力需求,並強化高雄地區整體供電穩定性,自2025年推動興建「高雄~雄積三、四(高雄~高煉)輸電線路工程」,昨(1)日正式竣工送電;楠梓園區目前用電需求量約400MW(百萬瓦),工程完工後供電能力可提升至逾1000MW,大幅強化園區供電品質。

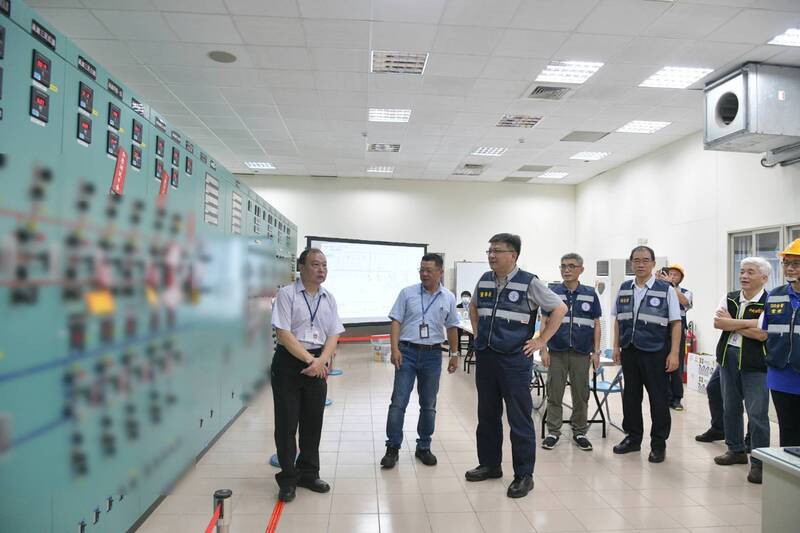

台電高雄楠梓「雄積三、四線」完工送電,台電公司董事長曾文生、總經理郭天合與團隊成員見證歷史一刻。(台電提供)
台電說明,「高雄~雄積三、四線」輸電線路工程自去年5月起動工,線路全長約9.6公里,施工範圍涵蓋高雄三民、鼓山及左營區;為加速工程進度,並降低封路交通影響,台電透過增加工班、適當延長工時並採安全併行施工等管理措施,工期自原訂42個月大幅縮減至15個月,提前逾2年完工。
新輸電線路兼顧園區初期161kV(千伏)及後續升級345kV用電需求彈性,完工送電時,台電董事長曾文生、總經理郭天合與第一線同仁共同見證高雄關鍵電力建設啟用。
台電也特別感謝高雄市政府、民意代表全力協助,及高雄市民於施工期間的體諒,攜手強化電力韌性、點亮在地產業發展。
